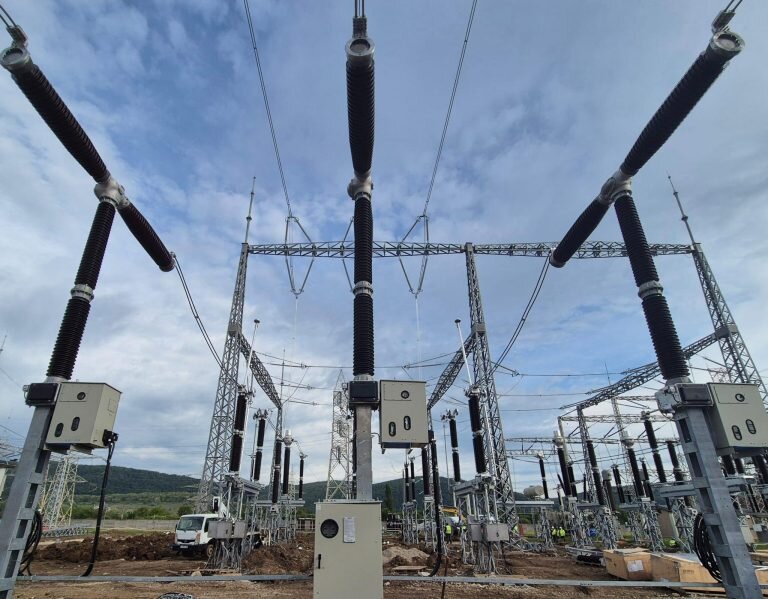

Transelectrica a încheiat cu succes proba de racordare a centralei de la Mintia
Racordarea centralei de la Mintia la sistem a fost probată luni, testul finalizându-se cu succes, informează Transelectrica printr-un comunicat.
„Astăzi, 15 iunie 2026, s-a probat cu tensiune din staţia 400 kV Mintia racordul 400 kV aferent Turbinei cu Gaz 1 (TG 1), transformatoarele de racord la sistem şi de alimentare a serviciilor interne din cadrul Centralei Electrice cu Ciclu Combinat MASS Mintia. Proba s-a finalizat cu succes la ora 15:26, iar în acest moment specialiştii tehnici din cadrul centralei continuă activităţile tehnice specifice de verificare şi testare, aferente instalaţiilor electrice ale centralei”, se menţionează în comunicat.
Potrivit sursei citate, acest proces are o durată de aproximativ 30 de zile. „Realizarea de astăzi reflectă eforturile continue, angajamentul şi cooperarea strânsă dintre entităţile implicate în proiect şi autorităţile statului român. De asemenea, demonstrează dedicarea, profesionalismul şi munca susţinută a tuturor echipelor care au contribuit la finalizarea acestei etape critice”, se subliniază în comunicat.
